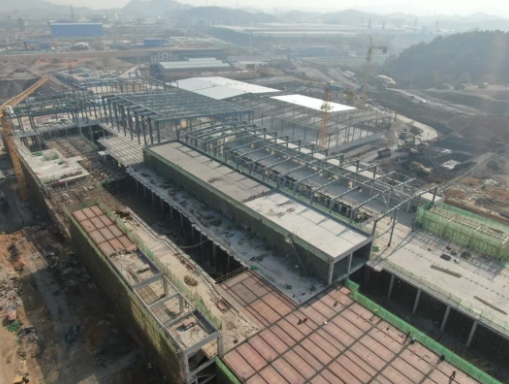

玻璃項目2025年1月17日建設進度

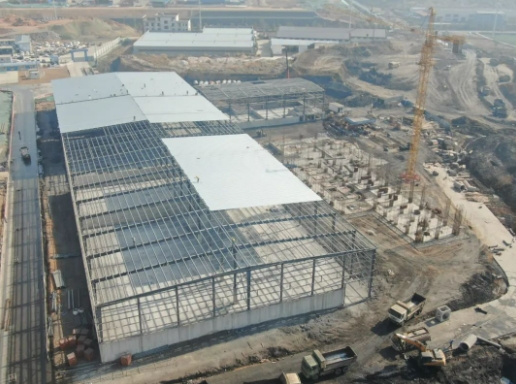

熔化工段:基礎工程完成100%,主體工程完成100%,鋼結構主體完成70%。

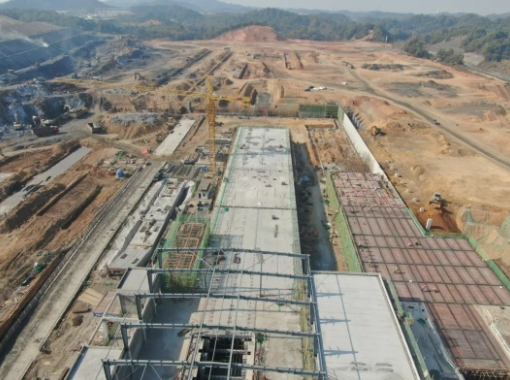

成型工段:基礎工程完成100%,主體工程完成95%,鋼結構完成40%。
退切工段:基礎工程完成96%,主體工程完成50%。 碎玻璃工段:基礎工程完成80%,主體工程完成23%。

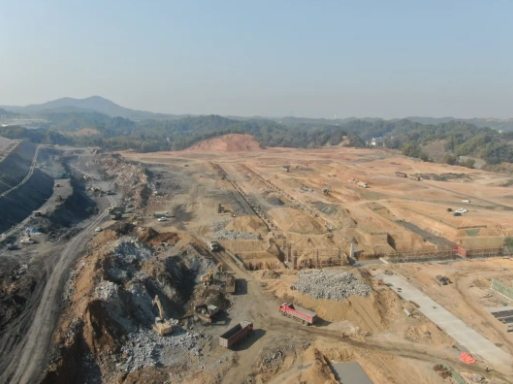

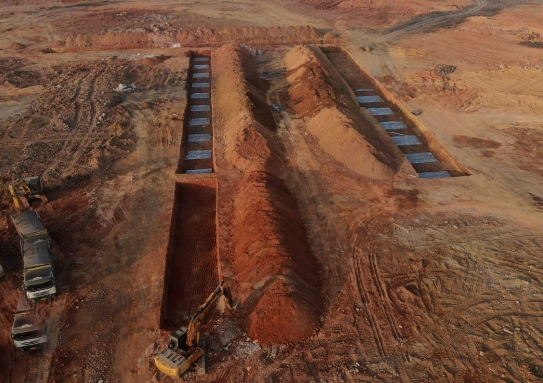

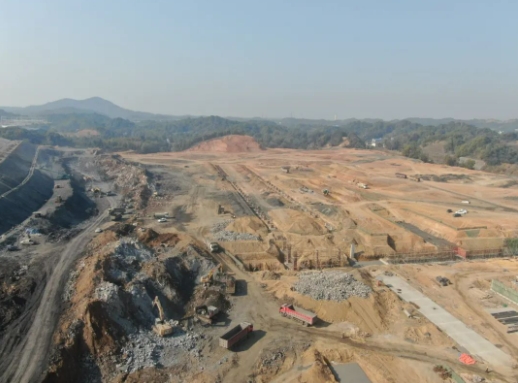

綜合原料庫:基礎工程完成100%,鋼結構吊裝完成100%,地坪工程完成78%。 原料車間:基礎工程完成100%。

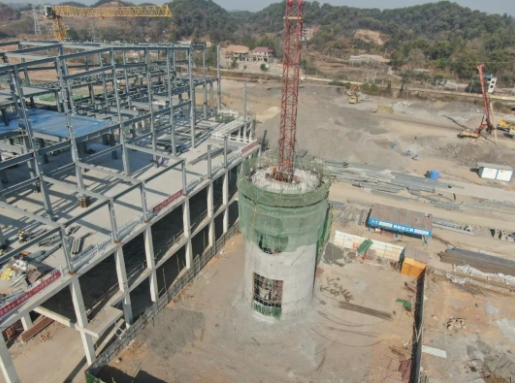

煙囪:基礎工程完成100%,主體工程完成13%。

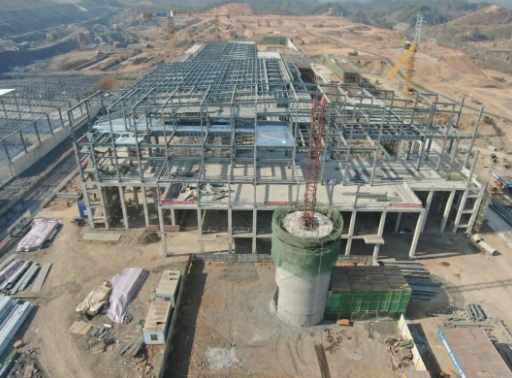

成品工段:獨立基礎工程完成60%。
裝箱工段:獨立基礎工程完成10%。

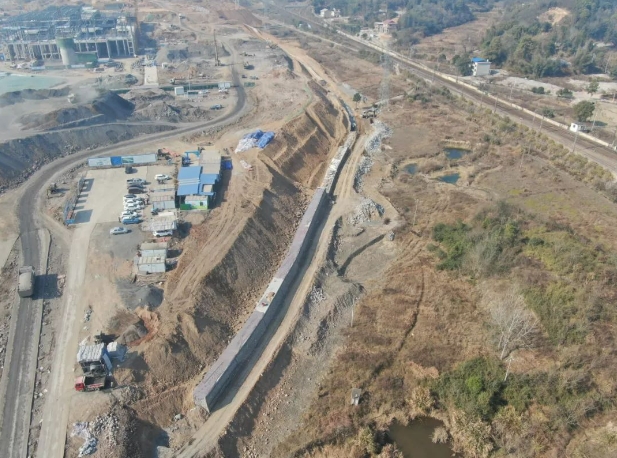

外圍擋土墻:外圍擋土墻已完成65%。
二標段土石方:二標段邊坡土石方還未開挖完成,影響均化庫及辦公區域交付。
